해상풍력특별법이 처음 발의된 지 5여년 만에 시행된다. 해상풍력 계획입지제도에 따라 사업 준비 기간이 10년에서 5~6년까지 단축될 것으로 기대된다.
다만 정부 주도의 계획입지제도와 기존 사업자가 진행하던 사업 간 충돌을 어떻게 지혜롭게 풀어낼지가 관건으로 꼽힌다.

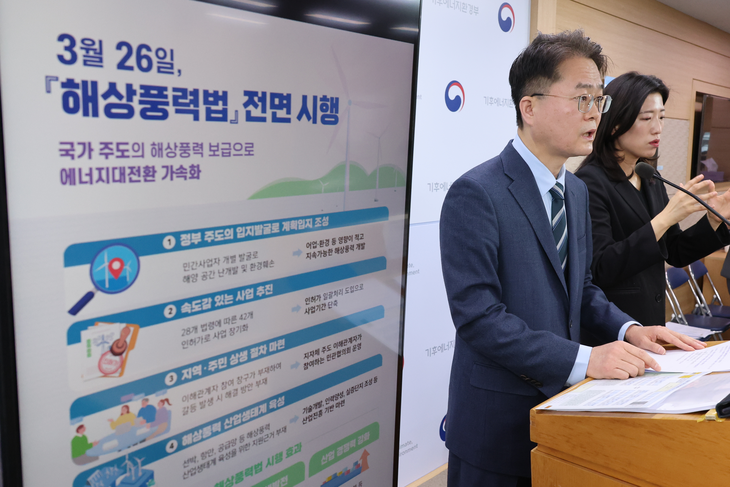

기후에너지환경부는 이달 26일 시행을 앞둔 해상풍력법을 뒷받침하는 하위법령 제정안이 17일 국무회의에서 의결됐다고 밝혔다. 이에 따라 해상풍력 보급은 정부가 주도하는 계획입지 방식으로 전환된다.
그동안 해상풍력 발전사업은 민간 사업자가 입지를 개발하고 인허가를 받는 방식으로 주로 진행됐다. 지난 15일에는 지방자치단체가 입지를 개발하고 민간사업자를 모집하는 해상풍력 집적화단지도 도입됐다. 해상풍력 집적화단지는 5개 지방자치단체(인천?전남?전북?보령?군산)가 신청한 7개 사업이 선정됐다.
반면 계획입지 방식은 정부가 입지를 개발하고 민간사업자를 선정하는 구조다. 계획입지에 따라 선정된 사업자는 공유수면 점·사용 허가와 전기사업 허가 등 28개 법령에 따른 42개 인허가를 받은 것으로 간주된다. 이에 따라 현재 해상풍력 발전은 인허가부터 실제 상업 운전까지 통상 10년 정도가 걸리지만, 계획입지제가 도입되면 5~6년으로 단축될 것으로 기대된다.
시행령에는 △해상풍력발전위원회의 구성·운영 △해상풍력발전 예비지구 지정 절차 △민관협의회 구성 및 운영 △해상풍력발전사업자 선정 절차 △환경성 검토 절차 등 계획입지 제도의 구체적인 운영 기준이 규정됐다.
국무총리 소속의 해상풍력발전위원회는 예비지구 및 발전지구 지정 등 계획입지 전반의 주요 정책을 심의·의결한다. 지자체와는 주민 수용성 확보를 위해 민관협의회를 만들어 지역 주민과 이익을 공유할 방안 등을 논의할 계획이다. 민관협의회 위원으로 어업인·주민 대표가 전체의 2분의 1 이상 참여하도록 의무화한다. 기후부는 법 시행일부터 해양수산부 등 관계 부처 및 지자체와 협력해 발전지구 후보지를 발굴할 계획이다.
풍력업계에는 전반적으로 해상풍력특별법 시행에 환영하는 입장이다.
한국풍력산업협회는 이날 입장문을 내고 “이번 특별법 시행은 사업 추진 과정의 예측 가능성을 높이고 보다 안정적인 시장 환경을 조성하는 데 중요한 의미가 있다"고 밝혔다.
다만 일부 사업자들은 계획입지 선정 과정에서 기존에 사업자가 추진하던 사업과의 중복 문제를 우려해왔다. 풍력업계는 해상풍력특별법이 국회에서 논의되던 때부터 기존 사업자 보호 문제를 지속적으로 제기해왔다.
정부가 정한 계획입지 해역에 이미 사업을 추진 중인 사업자가 존재할 경우 해당 사업이 밀리는 것 아니냐는 지적이다.
한 해상풍력 업계 관계자는 “사업 의지가 있는 사업자가 진행 중인 해상풍력 사업이 계획입지에 밀리는 문제가 발생해서는 안 된다"고 밝혔다.
기후부는 기존 사업자나 지자체가 추진하던 집적화단지를 정부 계획입지에 편입할 수 있도록 기준을 연내 마련하기로 했다. 해당 기준이 어떻게 마련되느냐에 따라 기존 사업자 편입을 둘러싼 논란의 향방이 갈릴 것으로 보인다.
기후부는 2035년까지 해상풍력을 현재 0.4기가와트(GW)에서 2035년 25GW 이상으로 늘릴 계획이다.
